2026年2月時点の工事進捗状況。
■(仮称)瓜生堂車両基地整備工事

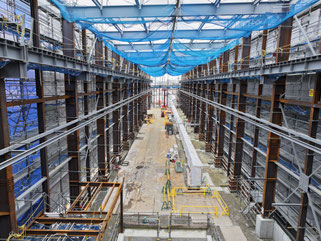

細部検査場の鉄骨工事が完了し腰壁や根巻の配筋、コンクリート打設を実施しました。

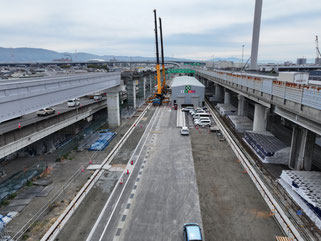

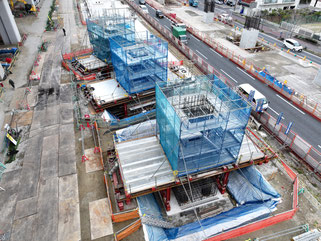

敷地中央部では入出庫線のRC支柱について引き続き工事を進めており、現在8本が施工中です。
敷地南側では事務所棟等について建屋工事に向け準備工が進められています。
■PC軌道桁製作・架設工事

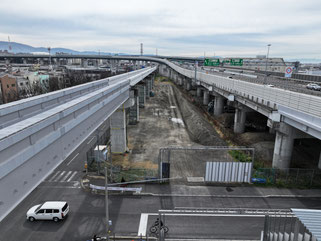

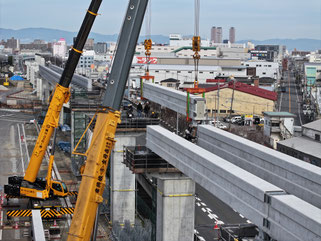

2月は、桑才新町工区(PC軌道桁製作場内および南側)の桁架設工事を実施し、26本の桁を架設しました。
今回の架設作業は昼間に実施し、1車線を規制して作業を行いました。
3月に残り4本の桁を架設し、今年度の桁架設工事は完了となります。
