2024年12月時点の工事進捗情報をお知らせします。
■(仮称)瓜生堂車両基地整備工事

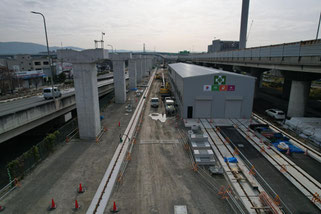

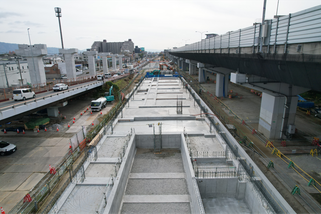

今月は、建築物の基礎工事等を引き続き実施しております。

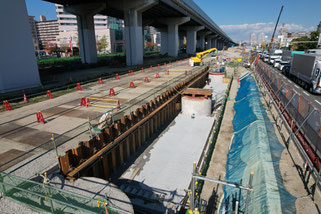

車両基地の南側で実施している雨水貯留槽の設置については、基礎コンクリート上への雨水貯留槽の設置が完了し、流動化処理土による埋戻しを実施しました。

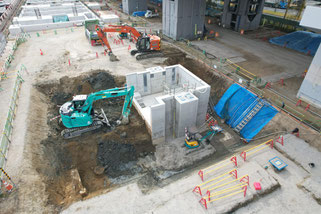

タイヤ交換場については、土を留めていた矢板の引き抜きが完了し、建築物の基礎構築に向けて周囲の掘削を行っております。
■PC軌道桁製作・架設工事

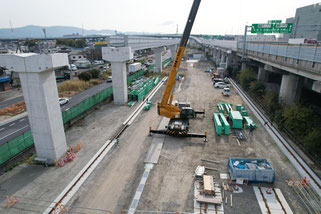

今月は、製作したPC軌道桁を運搬するための門型クレーンの組立に着手しました。
別途クレーンを用いて、門型クレーンの組み立てを行っております。

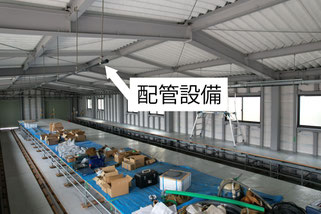

屋内養生場については、PC軌道桁の品質を確保するために実施する散水養生用の配管設備を設置しました。
