2024年11月時点の工事進捗情報。

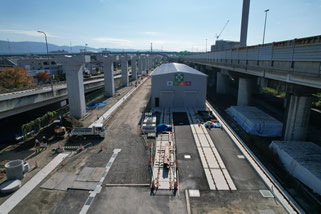

■(仮称)瓜生堂車両基地整備工事

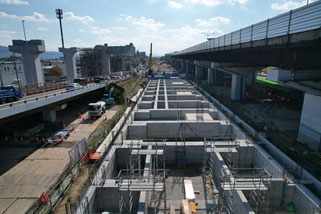

今月は、建築物の基礎工事等を引き続き実施しております。
車両基地の南側で実施している雨水貯留槽の設置については、基礎となるコンクリートの打設が完了し、その上に雨水貯留槽本体の設置を行うところです。

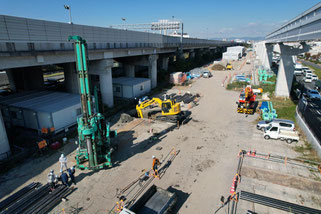

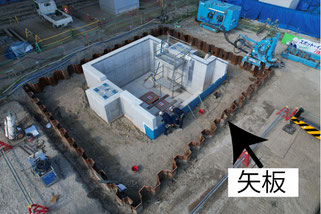

タイヤ交換場については、土を留めていた矢板を今後引き抜いていきます。

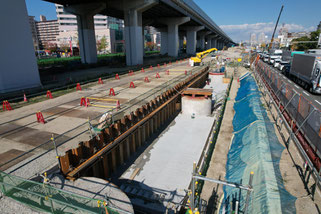

■PC軌道桁製作・架設工事

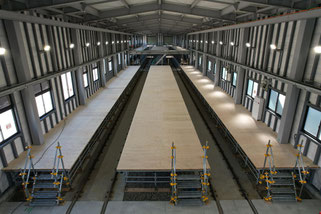

今月は、コンクリートプラントの施工に着手しました。
コンクリートプラントを敷地内に設置することで、コンクリートに使用するセメントや砂等の原材料を限定するなど、コンクリートの品質管理を徹底することができます。
現在は、コンクリートプラントの基礎となる杭の施工を実施しております。
